首页 > 正文
渝北±800千伏换流站工程进入主体施工阶段

  12月27日,在哈密~重庆±800千伏特高压直流输电工程现场,渝北换流站工程首次1200方混凝土基础浇筑完成,该项目正式进入主体施工阶段。

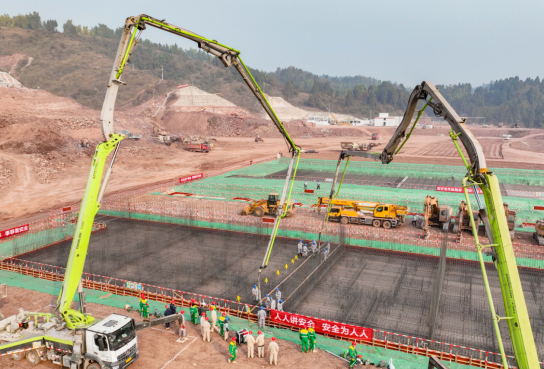

仪式现场。(张必亮 摄)

  据悉,渝北换流站换流阀厅、换流变区域施工是整个工程的核心环节之一。主体土建工程2023年12月1日正式进场,预计2024年7月1日分区域进行电气安装,工期紧,任务重,换流变基础作为换流站最重要的设备基础,将直接影响整个项目的建设进度。此次1200方混凝土“浇灌”,标志着渝北换流站工程在土建施工方面迈出关键性一步,正式进入主体施工阶段,为早日实现土建交付、电气安装打下了坚实基础。

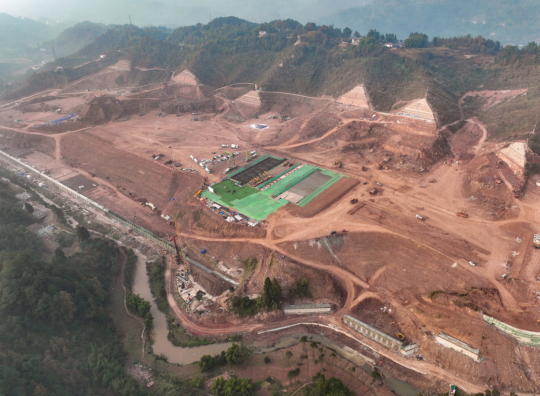

渝北±800千伏换流站鸟瞰图。

  国网重庆市电力公司严格落实特高压工程高标准建设要求,各参建单位充分做好现场施工方案并提前进场。针对运输条件差、连续阴雨天气、冬季气温低等不利情况,合理安排施工生产计划,科学制定施工方案,组织人员、机械、材料陆续进场,优化现场施工布局、落实安全生产、高质量建设方案,确保了整体施工有序稳步推进,目前已完成低端阀厅和主控楼区域场平以及全站165根抗滑桩浇筑等关键节点工作。

施工作业现场。

  据悉,哈密~重庆±800千伏特高压直流输电工程是国家“十四五”发展规划确定的102项重大工程之一,是“疆电外送”直流第三条通道,是今年国家电网公司开工建设的第四条特高压直流工程。工程起于新疆巴里坤换流站,止于重庆市渝北换流站,途经新疆、甘肃、陕西、四川、重庆五地,直流线路全长2290千米,总投资286亿元,额定输送功率为800万千瓦。

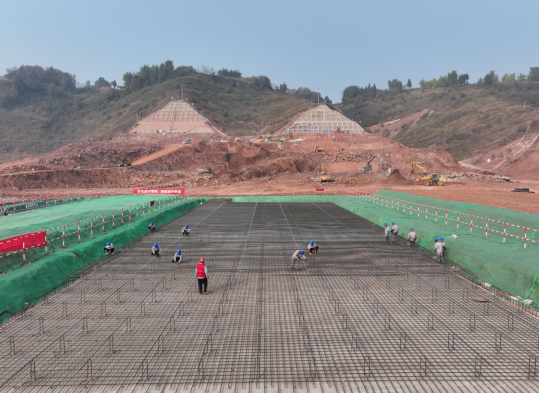

现场施工人员正在进行基础钢筋绑扎。(吕树春 摄)

  渝北换流站作为西南地区首座受端换流站,是重庆市占地面积最大、建设工程量最大、总投资最高的电网旗舰型站点,该工程2025年建成后,将成为重庆电网接纳新疆清洁能源的重要落点,大幅提升重庆外电送入能力,每年可从新疆送入电量超360亿度,超全市用电量的四分之一,可有效增强电网保供能力,为重庆经济社会发展提供强劲动能。(王燕 杨皓量 丁冲)

编辑:刘磊
版权所有 新华网重庆频道
