“夜间作业,大家一定要加强照明,严防高空失保,启动机械前要确认好周围环境,注意安全。”12月16日凌晨1点,在双桥-许溪220千伏线路工程N71-N73号铁塔跨越成渝高铁作业现场,国网重庆永川供电公司建设部员工孙俊、周亚锋嘱咐施工人员。
据悉,双桥-许溪220千伏线路工程起于220千伏双桥变电站,止于新建的220千伏许溪变电站。全线为新建架空走廊,新建铁塔94基,单线路全长36.28公里,途经重庆市大足区、荣昌区,线路工程将跨越高铁1次、高速公路3次,施工难度较大、过程复杂。

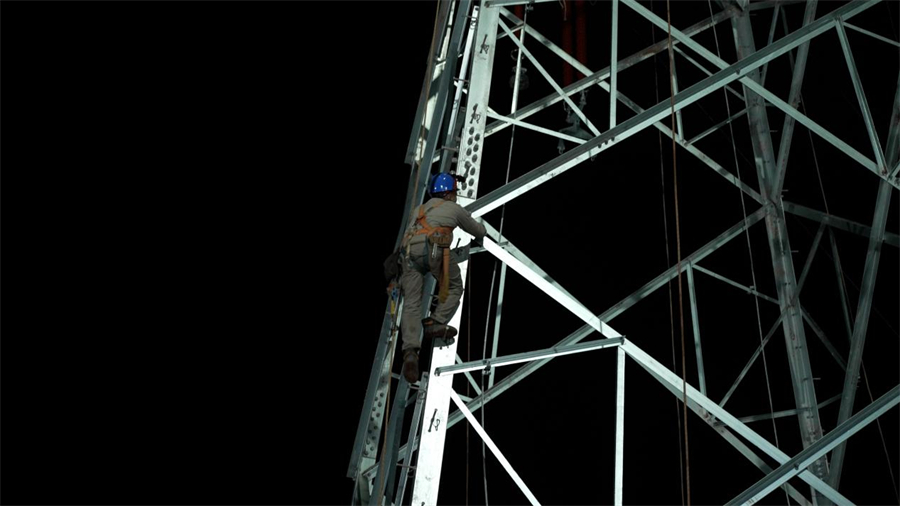

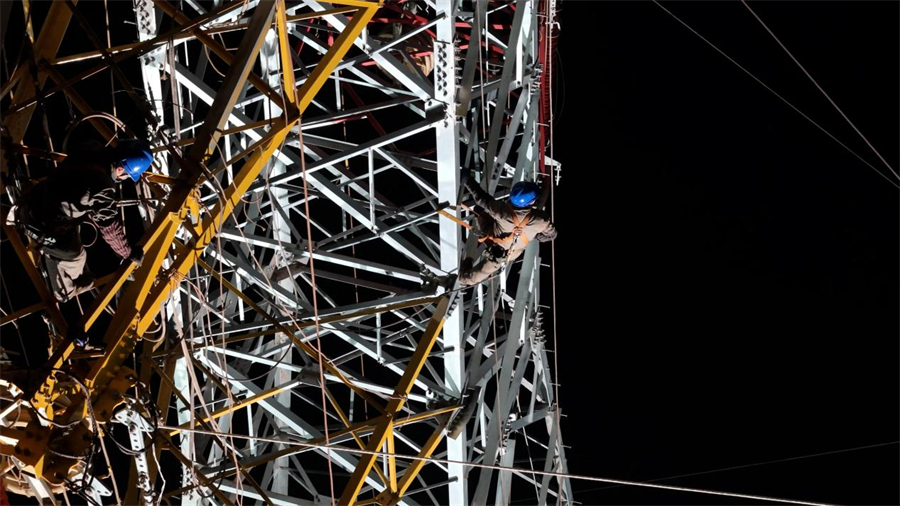

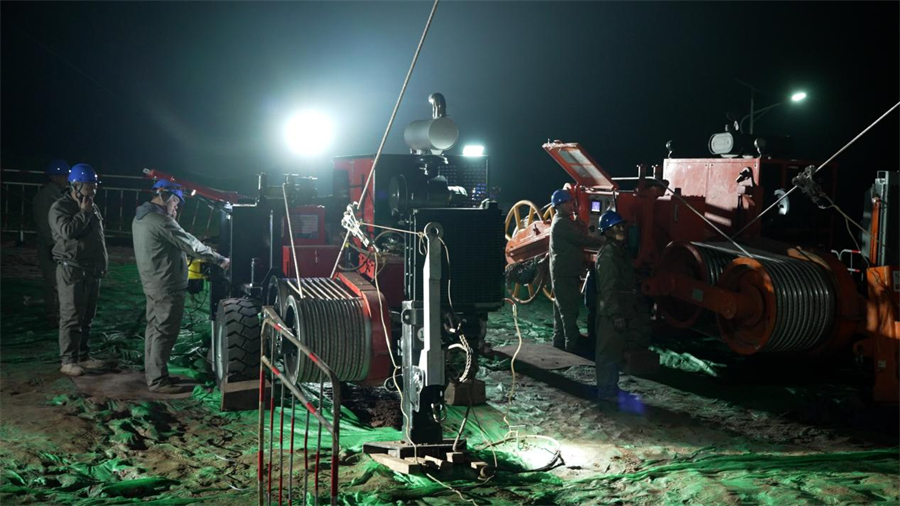

当夜气温仅2度,4台2500千瓦的张牵设备轰鸣着,39名作业人员分工合作,登塔、牵引、操控。“因为需要跨越成渝高铁,根据相关规定,我们的放线工作只能在运营窗口期,一般是在凌晨0点到4点间。”孙俊说。

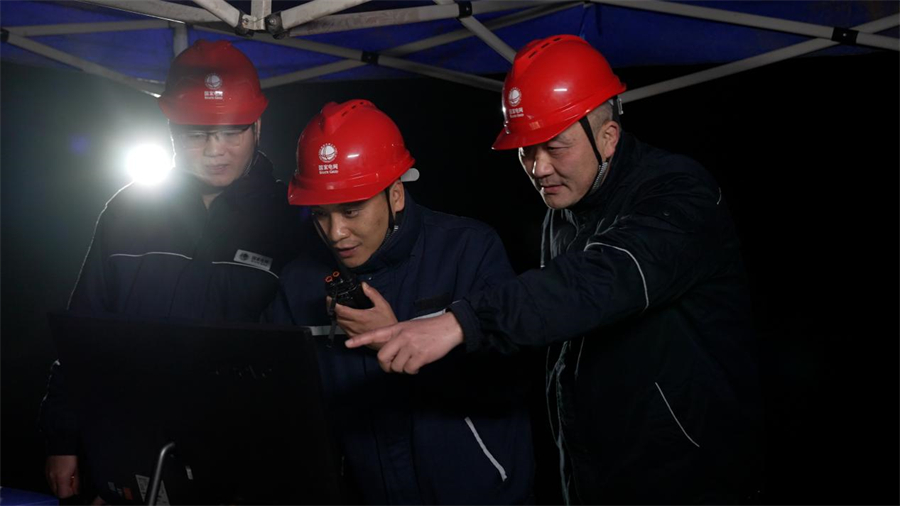

为保障工程顺利推进,该公司采取全过程可视化设备实时监控,在滑轮、铁塔、张牵设备等6处安装摄像头,高空导线移动速度角度、人员保护措施等看得一清二楚,为决策指挥提供“360度”数据参考。同时调用高空无人机照明,配置31组探照灯,现场总照明面积达4000平方米,即使深夜也能达到工作照明要求。
双桥-许溪220千伏线路工程于2024年3月开工,目前已完成组塔,处于放线阶段,整体施工进度完成75%,计划2025年3月建成投运。线路投运后将打通荣昌区第二条220千伏输电通道,有效缓解供电压力,为成渝地区双城经济圈建设提供强劲电力支撑。(朱芳 孙俊)
