8月1日,在荣昌高新区南拓片区的重庆电连电子技术有限公司一期生产厂房内,伴随着机器的轰鸣声,汽车的电源线、搭铁线等连接线束在这里生产下线。
国网重庆永川供电公司员工在重庆电连电子技术有限公司了解生产及用电情况。(周正)
重庆电连电子公司是一家以从事计算机、通信和其他电子设备制造业为主的企业。今年2月17日,该企业在“网上国网”APP提交了新装2台共3200千伏安变压器的申请。4月30日,新增变压器投运。6月底,该企业正式入驻荣昌高新区南拓片区标准厂房,开始安装、调试生产线设备。
“供电公司提前布局建设了开闭所,不仅方便了我们就近接电、节省了电力投资,而且使通电时间提前了近两个月。”重庆电连电子公司智能制造中心负责人杨洪伟说。
原来,2024年6月,国网重庆永川供电公司了解到荣昌高新区板桥园区南部拓展区标准厂房签约企业即将入驻后,立即对接联系,并与荣昌高新区管委会签署开闭所建设协议,政企协同推进供电基础设施建设。
2024年11月,国网重庆永川供电公司启动10千伏创新开闭所建设。今年3月3日,该开闭所建成投运,新建10千伏线路1.25千米,新增10千伏出线间隔12个,解决了荣昌高新区南拓标准厂房无电源点的问题,助力当地“带电招商”。
“获得电力”是衡量一个地区营商环境的重要指标。2023年以来,国网重庆市电力公司以服务地方经济社会发展、提升“获得电力”感知为目标,主动融入政府规划、招商环节,有序衔接政府发展规划与电力专项规划,推动延伸投资政策常态落地;创新推出契约制,推进配套电网工程快速建设;实现业扩全流程在线管控,全面构建“政企联动、契约共建、数智赋能”的业扩服务新模式。
在政企联动方面,国网重庆电力提前融入政府、园区的规划环节,指导园区统筹规划,明确电力管网和站点布局,确保园区电力管网一次建成,形成“规划并行、建设把关、移交代管”的电力管网服务链条,保障电网规划建设满足经济社会发展需求。

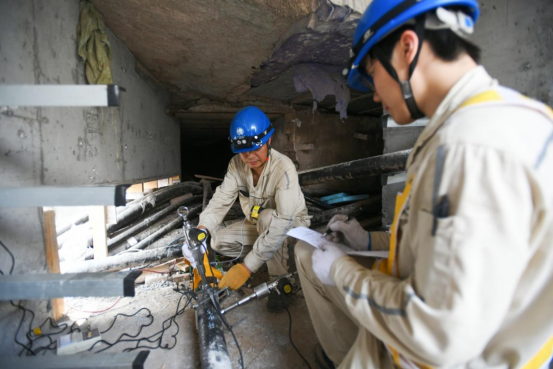

国网重庆长寿供电公司员工在重庆市嘉利合新材料科技有限公司专用变电站电缆隧道开展投运前验收工作。(况敏)
与此同时,为化解“规划”与“计划”不同步的矛盾,国网重庆电力推出电网规划季度调整措施,根据客户用电计划调整电网规划,提升电力外线工程建设的效率,推动企业“获得电力”更加快速高效。
在服务园区“带电招商”方面,国网重庆电力与园区管委会开展常态化信息共享,及时掌握园区的发展规划、意向入驻企业名单及供电基础设施需求,提前布局建设电力基础设施,让入驻企业就近、快捷接电。
此外,国网重庆电力还推出三方接电工程契约制,明确园区、电网、企业三方的建设责任和园区管网的建设时限、电网配套工程的建设工期、企业受电工程的时序等事项。契约签订后,供电公司即进行配套工程项目储备,做到“报装即开工”,确保客户红线内、外工程同步建成使用。
国网重庆市北供电公司员工正在开展两江新区童心小学校双电源改造项目的电缆敷设工作。(冯胜岚)
2023年来至6月底,国网重庆电力已在31个园区推广“政企联动、契约共建、数智赋能”的业扩服务新模式,累计与用电企业、属地政府签订三方接电工程契约568份,业扩工单全流程管控率100%,业扩配套工程施工时间缩短32.85%,企业接电效率同比提升28.12%,初步形成“高效率办电、高品质服务、高质量管控”的业扩报装新局面。(游绍斌 张婷婷 况敏 罗小单)
